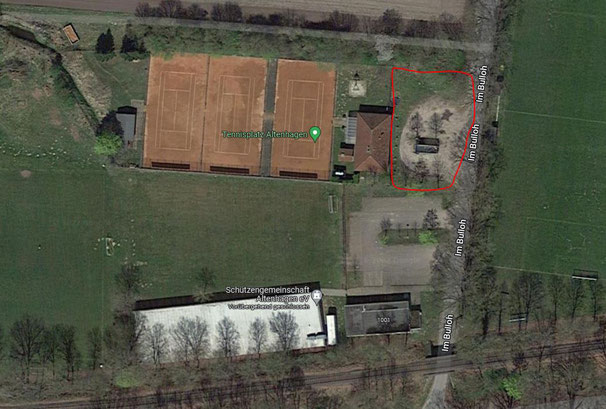

Ort:
Im Bulloh, direkt neben dem Tennisheim

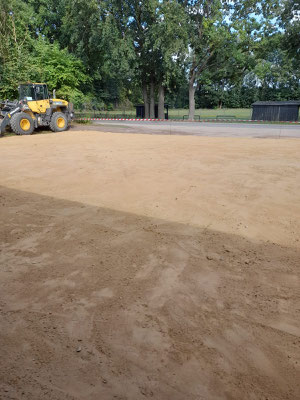

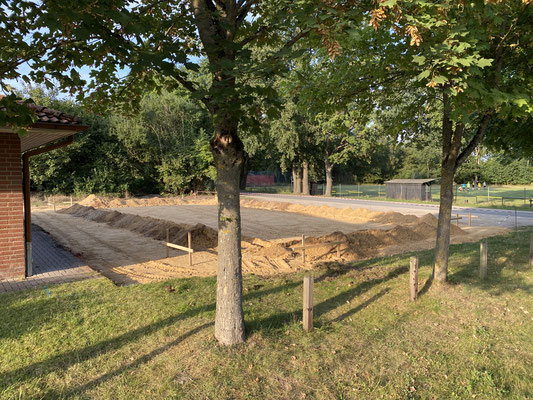

01.09. - 02.09.2022 - Vorbereitung Baufeld

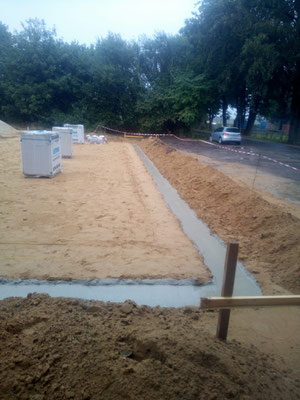

05.09. - 09.09.2022 - Erdarbeiten und Streifenfundament
12.09. - 18.09.2022 - Die Bodenplatte wird gelegt
19.09. - 25.09.2022 - Grundsteinlegung am 23.09.2022

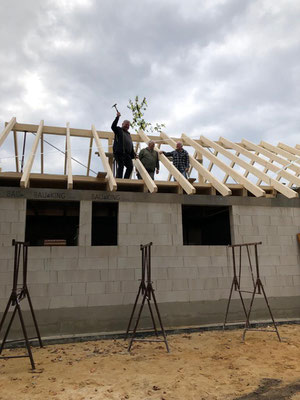

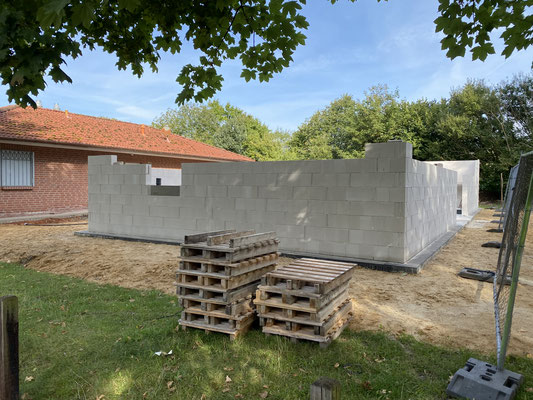

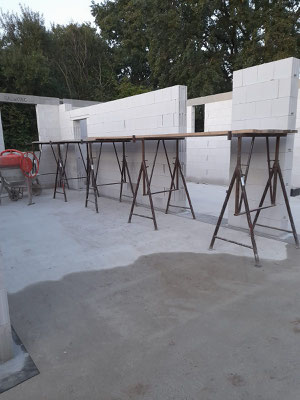

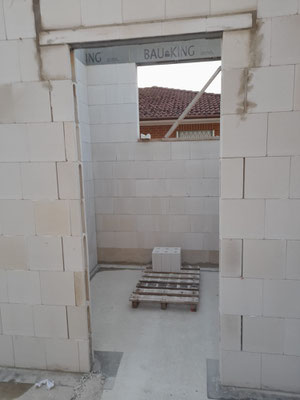

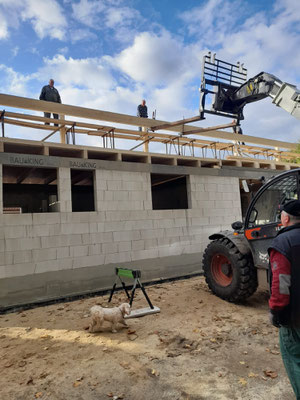

26.09. - 02.10.2022 - Rohbauarbeiten gehen weiter
04.10. - 11.10.2022 - Nicht mehr lange bis zum Richtfest
13.10.2022 - Richtfest

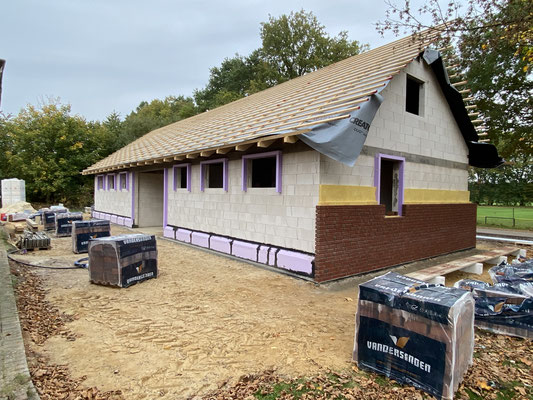

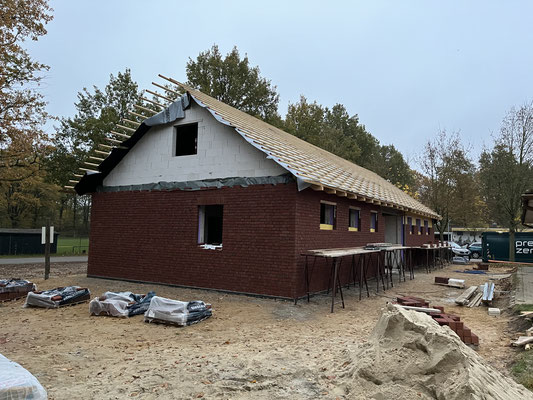

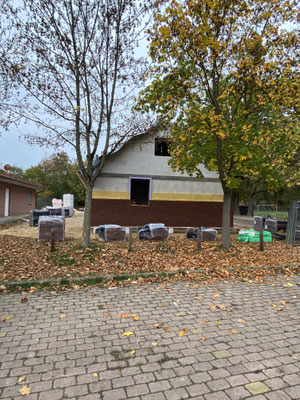

17. - 30. 10.2022 - Klinkerarbeiten
01. - 13.11.2022 - Und weiter geht es mit den Klinkern
